Honkakankaan tuulipuisto tuottaa jo sähköä

heinäkuu 9, 2026, 09:00

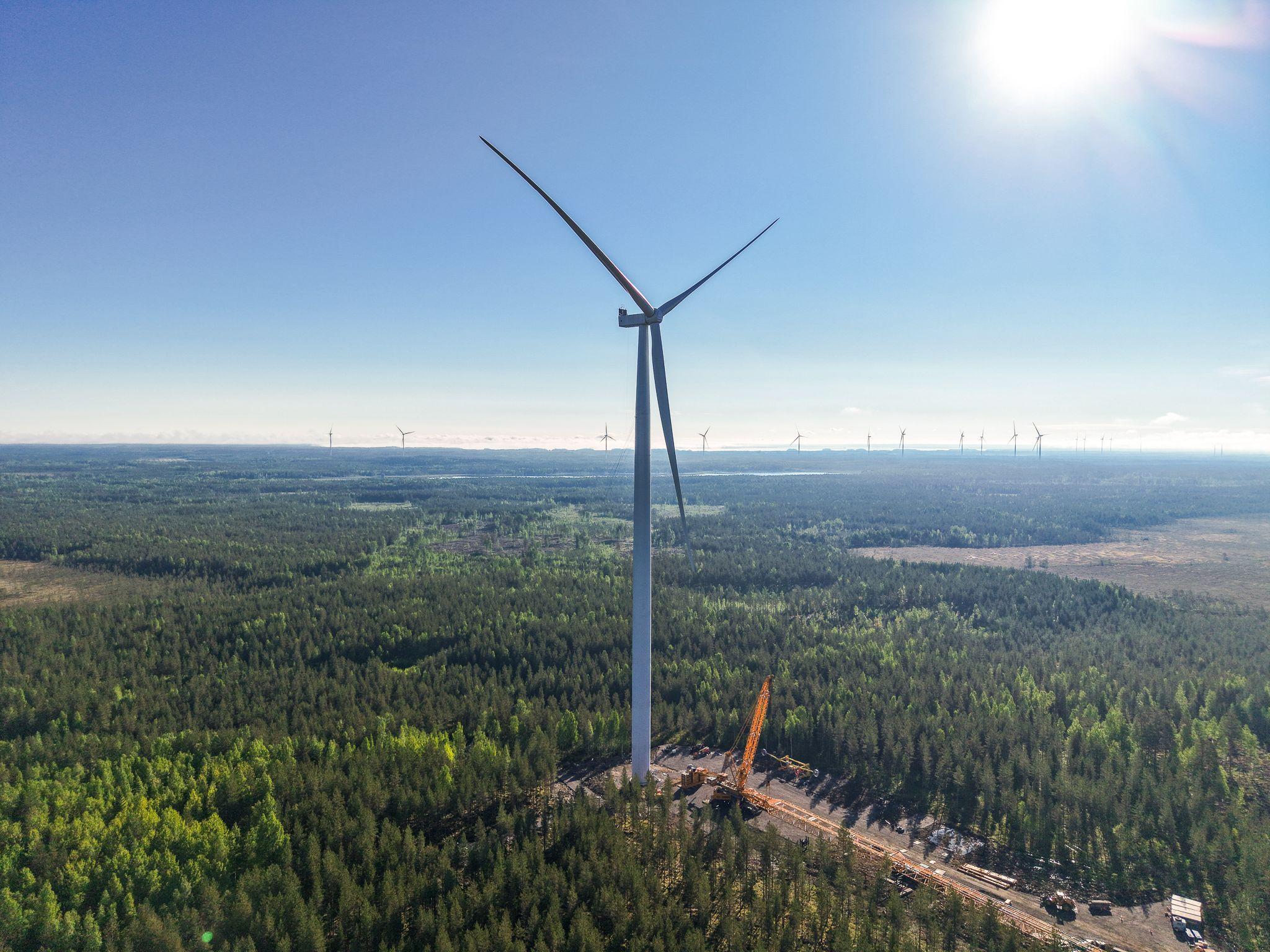

Honkakankaan tuulipuisto. Kuva: Henry Haataja

Honkakankaan tuulipuisto on tuottanut ensimmäiset kilowattituntinsa heinäkuun alussa, noin kuukauden suunniteltua aikataulua edellä ja vain noin 15 kuukautta huhtikuussa 2025 tehdyn investointipäätöksen jälkeen.

Keväällä 2025 tehty Honkakankaan tuulipuiston investointipäätös oli osa suurinta yksittäistä Suomessa tehtyä uusiutuvan energian investointipäätöstä sekä suurin Pohjoismaissa tehty uusiutuvan energian investointipäätös vuoden 2022 jälkeen.

Rakennustyöt ovat edenneet koko hankkeen ajan suunniteltua nopeammin. Tuulipuiston sähköaseman sähköistys valmistui lähes kuukautta alkuperäistä aikataulua edellä. Voimaloiden pystytykset ovat parhaillaan käynnissä, ja seitsemän voimalaa on jo pystytetty. Kaikkien voimaloiden nostotyöt valmistuvat loppukesän ja alkusyksyn aikana samalla, kun käyttöönotto etenee vaiheittain.

Honkakankaan hanke osoittaa, että tuulivoima on paitsi edullisin myös nopein tapa lisätä uutta päästötöntä sähköntuotantoa Suomeen. Hyvin valmistellut hankkeet voidaan toteuttaa nopeasti, mikä vahvistaa Suomen energiaturvallisuutta, tukee teollisuuden sähköistymistä ja vastaa kasvavaan puhtaan sähkön kysyntään.

Vaikka ensimmäinen tuulivoimala onkin jo tuottanut sähköä, tuulipuiston rakentaminen jatkuu vielä kesän ja syksyn ajan. Alueella tehdään myös maanrakennuksen ja infrastruktuurin viimeistelytöitä ennen tuulipuiston kaupallista käyttöönottoa alkuvuodesta 2027.

  • Sijainti: Halsua, Keski-Pohjanmaa
  • Tuulivoimaloita: 16
  • Kokonaisteho: noin 105 MW
  • Voimaloiden enimmäiskorkeus: 250 metriä
  • Arvioitu vuosituotanto: noin 360 GWh
  • Vuosituotanto vastaa noin 73 000 kotitalouden vuotuista sähkönkulutusta (5000 kWh/vuosi)
  • Tuulipuisto liitetään kantaverkkoon uudella 400 kV voimajohdolla.
  • Arvioitu vuosittainen kiinteistöverokertymä kunnalle: noin puoli miljoonaa euroa
  • Arvioitu käyttöönottoajankohta: 2027

Lisätietoja:

Veli-Pekka Alkula, maajohtaja, OX2 Finland, 050 338 9379, [email protected]

Markus Luukkonen, rakentamisen projektipäällikkö, 040 5382 353, [email protected]
